La última voladura de la térmica de Andorra acerca el final del desmantelamiento
Endesa demolerá el próximo viernes la tercera caldera, la única estructura que queda en pie en la central turolense
Los trabajos de desmontaje y demolición de la central se han ejecutado ya al 94% y finalizarán por completo en los próximos meses

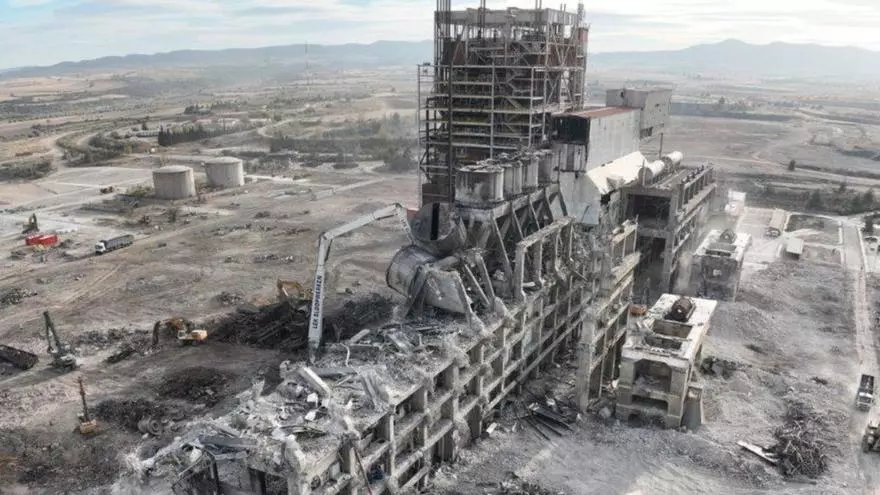

El proyecto de desmantelamiento de la térmica de carbón de Andorra está cerca de finalizar. El proceso de desmontaje y demolición pieza a pieza de lo que en otro tiempo fue el puntal de la industria minero-eléctrica de Teruel alcanzará su cénit el próximo viernes con la voladura de la única infraestructura esbelta que quedaba en pie. Se trata de la tercera y última caldera, una estructura metálica de 70 metros de altura y una superficie en la base de 780 metros cuadrados, que ya ha sido vaciada en su interior.
Las otras dos calderas, de idénticas características, ya fueron demolidas el año pasado. La primera de ellas se echó abajo a finales de agosto. En aquella ocasión se utilizaron 650 kilos de dinamita que se activaron a través de 312 detonadores electrónicos, a los que se añadieron 88 cargas de corte lineal en los pilares de la estructura que soportaba la caldera.
Ya se ha ejecutado el 94% del plan de desmantelamiento previsto, según informaron ayer fuentes de Endesa, la compañía que explota la central y que ahora pilota su desmontaje. Los trabajos se iniciaron el 25 de febrero de 2021, con lo que han transcurrido ya dos años y diez meses de obras. La finalización completa llegará a lo largo de 2024.
En este tiempo se ha llevado a cabo una operación de gran complejidad técnica que está movilizando ingentes recursos, con un presupuesto de 60 millones y una media de 140 trabajadores. El equipo humano procede en su mayoría de antiguas empresas contratistas o de residentes en la comarca Andorra-Sierra de Arcos y limítrofes, ya que Endesa dio prioridad en el concurso de adjudicación de la obra a las ofertas que incluyesen el mayor número de trabajadores locales.
Plantas renovables
Al mismo tiempo que se desarrolla el desmantelamiento de la central, lo que incluye la adecuación y sellado de tres vertederos, Endesa ha empezado a materializar su ambicioso plan de plantas renovables, con el que espera llegar a poner en servicio una potencia instalada de 1.843,6 megavatios. De ellos, 1.200 corresponden al concurso del nudo Mudéjar que ganó hace un año.
La eléctrica ya ha levantado una primera planta fotovoltaica (Sedeis 5, de 50 MW) en el entorno de la central, que entró en servicio hace varias semanas tras haber logrado la autorización de puesta en explotación provisional. Por otra parte, la compañía se prepara para iniciar las obras de construcción de otra planta (Mudéjar, de 64 MW) y está pendiente de recibir la autorización ambiental para instalar siete hibridaciones renovables (solar y eólica).
- Estos son los colegios de Aragón que han recibido más solicitudes en solo un día
- El Portillo se convertirá en el «parque de referencia» del centro de Zaragoza: así será
- La demolición del cuartel de Mayandía en Zaragoza, a punto: se terminará en verano de 2025 y costará tres millones
- Engañados y al raso en Zaragoza
- Ya son 11 los colegios de Aragón con más solicitudes que plazas
- Susana Remacha será la primera mujer al frente de Stellantis en Figueruelas
- El municipio español de más de 10.000 habitantes con más tasa de empleo está en Aragón
- La presa más alta del Imperio Romano se encuentra en este pueblo de Aragón
